城建公司:向改革要效益 助项目建设提速

推动“三攻坚一盘活”改革突破,国资国企是主战场,区属国有企业是推动改革的“主力军”。自全市“三攻坚一盘活”改革突破动员部署以来,围绕“止损、瘦身、提质、增效”思路,大渡口因地制宜,聚焦打造一系列标志性改革成果目标发力,切实推动形成一批可借鉴、可推广的改革经验。

重庆市大渡口区城乡建设发展有限公司(简称“城建公司”)聚焦主责主业,通过内部专业化整合、外部战略合作等系列举措,不断增强核心竞争力,高质量发展之路越走越宽广。

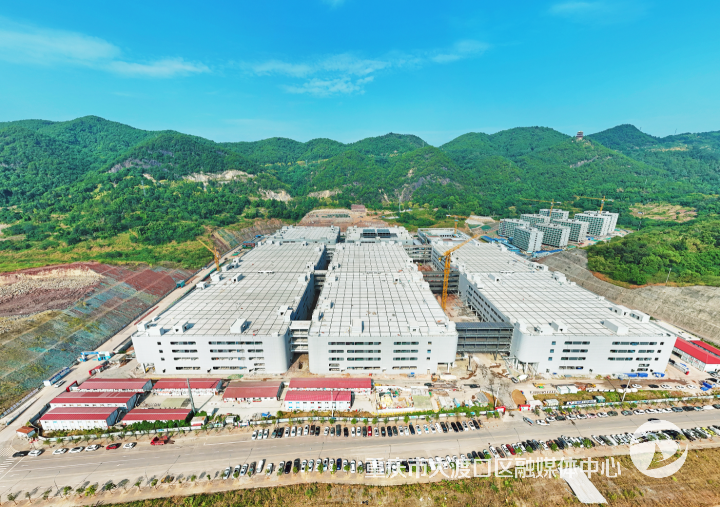

萤石智能制造(重庆)基地项目位于建桥C区,占地面积308亩,建筑面积47万平方米,致力于打造建设萤石网络的智能制造工厂,主要生产智能家居、民用安防设备等产品,投产后将有效提升企业总体产量水平,持续增强其自有产品的生产制造能力,提高市场竞争力。同时,也将助力我区大数据智能化产业发展,进一步延链、补链、强链。目前,项目施工任务已经完成90%以上。

项目建设过程中,曾遇到一个难题。萤石及配套企业35千伏专用变电站项目,原方案投资大、实施难度大,导致施工周期较长,推进较为缓慢。

电力,是企业发展的命脉。为了保障萤石生产用电,城建公司多向发力,积极解决制约项目建设的瓶颈问题:采取清单式管理策略,将相关的电力、规划、铁路审查等42项责任事项逐一梳理,紧盯萤石生产基地投产时间节点,明确责任人和完成时限,倒排工期、挂图作战;与区发展改革委、区规划自然资源局、电力公司、成都铁路局等相关部门单位进行对接,集中力量、逐个击破、并行推进,解决电力线路穿越铁路及林地、建设用地保障等难题,协调推动电力、铁路、规划方案报批工作。

城建公司深入项目一线,根据萤石公司双回路电源“一用一备”的用电需求,综合考虑中梁山片区的电力供应资源,租赁并改造小南海水泥厂闲置电力线路,成立项目小组,紧盯方案审批、招投标、施工进场等关键环节,全力提升项目建设速度。

在多方协同努力下,萤石及配套企业35千伏专用变电站项目和中元汇吉生产基地10千伏开闭所建设项目正朝着既定目标稳步前进,实现节约工期半年以上、节约投资预计达六千万元。

自改革以来,城建公司迅速统一思想,不讲困难、不提条件、不打折扣,凝聚工作合力、紧盯目标任务、抢抓时间节点、强化责任担当,一方面,全力推动项目建设尽快落地见效,另一方面,针对已整合移交项目存在的问题瓶颈,加强统筹谋划,积极靠前处理,根据“一项目一策略”,精准发力、各个击破,逐步化解项目存量矛盾。

截至目前,城建公司完成前期项目38个,公开招标项目18个;成功争取政府专项债及各类补助资金4.12亿元;统筹推进197个项目建设,已完成全年目标任务的121.05%;加快跃进村街道革马中心片区、大堰-堰兴片区等6个城市更新(老旧改)项目,惠及居民约4000户;高效率打好“保交楼”攻坚战,累计完成房屋交付11471套;高效能抓好项目监督,全方位、全领域、全覆盖对48个在建项目建设开展拉网式大排查大整治质量安全专项行动,开展专项检查15次,发现问题91个,已全面整改并销号……(全媒体记者 张涵菓 钟戈/图)
